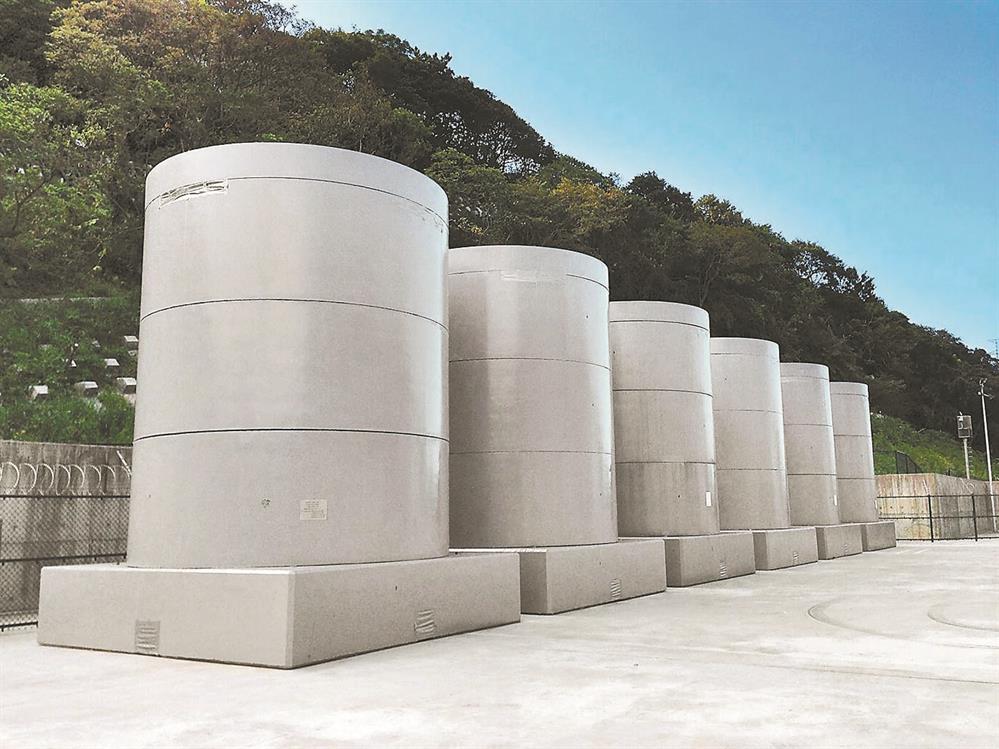

卡關11年 核一室外乾貯場3周內核定

 卡關11年,終於結束!核一廠室外乾式貯存場因新北市政府未核可相關水土保持計畫,遲遲無法啟用,近日台電與新北市府達成和解,新北市府同意3周內完成核定。核四前廠長王伯輝說,核廢料有地方先存置,有助於核電廠延役的推動;接下來,球就丟給民進黨,看怎麼處理了。

 2013年,新北市認為核一乾貯場未按圖施工,且建在山坡旁邊,未同意給予水保完工證明,導致工程延宕,台電不服,向行政法院提起行政訴訟救濟。法院於去年判決台電勝訴,新北市府應核定水保計畫。

 核一廠2019年停機後,目前處於「假除役」狀態,核二1號更因燃料池滿了,提早在2021年7月結束發電。

 台電與新北市4月1日在法院達成和解,台電表示,新北市府同意近日就發給水保證明,此案終告一段落。

 新北市農業局說,市府一直秉持尊重法院判決的一貫立場,雙方達成3點協議,包含台電會送變更書圖、份數為6份、市府同意收到變更書圖3周內完成核定程序。

 台電表示,待拿到水保核定證明,台電會盡快在年底完成工程,預計明年中就可把核一反應爐內高放核廢移出存放,核一廠就可進行除役工作。

 同樣卡關的核二室外乾貯場逕流廢水計畫,台電說將比照核一協商,如順利得到許可,可望2026年完工。

 在野黨正在推動修法,拿掉核電廠延役申請年限,核二、核三廠可望繼續營運,民進黨向來以核廢料無處貯放,做為反對核電廠延役的理由,新北市府願意發照,核廢障礙已獲解決。

 台電對此謹慎說,即使有室外乾貯場,且立院修法通過,但仍須核安會同意,核電廠也要作總體檢、設備更新,提出延役安全報告給核安會、做同儕審查,有很多程序要走。

 不過,王伯輝認為要花很多時間是藉口,核一乾貯場啟用後,核二用過燃料棒就可先挪三分之一過去,核二反應爐立刻有重啟空間,人力也都還駐廠。他建議可以先提10年內或更短期延役,簡化程序,體檢則利用核電廠大修時進行,大為縮短重啟準備時間。(相關新聞刊A4、A5)(中國時報/王玉樹、柯毓庭)
