台電:四接不蓋 恐釀北東大停電

東移方案環評卡關 9月底補件再審

 協和電廠改建第四座天然氣接收站(四接)昨進行第4次環評初審,台電首度在會前召開記者會,宣布祭出衝擊面較小的「東移方案」,將填海造陸面積縮小逾2成。同時強調如果蓋不成,恐釀「北東(北市東區、新北板橋以東、基宜兩縣)大停電」。

 不過環評專案小組歷經超過4小時的馬拉松式審議,包括立委陳椒華、蔡適應等28人陸續發言後,環評委員閉門會議竟一度僵持不下。最後決議要求台電針對陸上可否蓋接收站、生態保育、航行安全等內容,拿出必要性補正資料後,擇期9月30日前再審。台電主管對此結果「略感失望」,但表示會依照委員指示辦理,希望盡快通過環評。

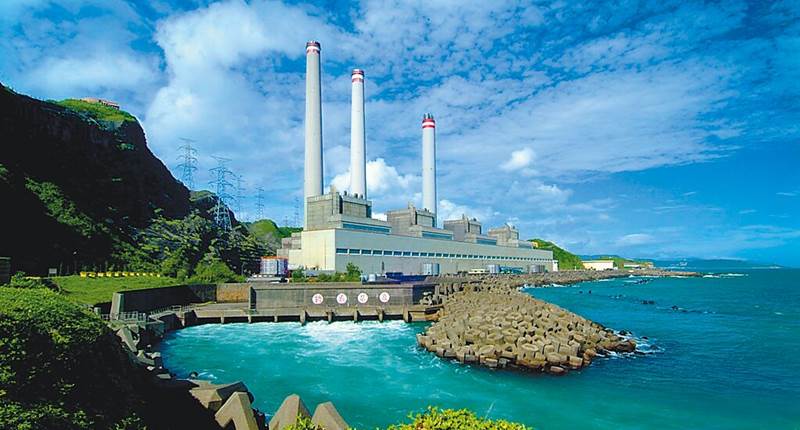

 協和電廠進行「以氣換油」更新改建,要淘汰4部舊燃油機組,替換為2部新燃氣機組,合計總容量260萬瓩,預計第1台在2027年開始供電。但改用燃氣發電需要大量天然氣,因此規畫在基隆港東防波堤以西至外木山漁港間海岸興建四接,放置2座儲槽與汽化設備。卻引來基隆當地議員與環保團體反對,憂心活埋7萬4000多株珊瑚,發起「基隆護海公投」,讓協和改建充滿變數。

 為此台電代理董事長、經濟部次長曾文生、總經理王耀庭,率同多位學者在環評會前開記者會,宣布「東移方案」,將原本填海造陸預定地往東邊移,面積從原本18.6萬公頃降為14.5公頃,縮小2成2,填方量從350萬立方公尺,縮減至195萬立方公尺,把外界關心的潛堤區珊瑚保留下來。

 如四接環評無法通過,等於協和改建落空,王耀庭直言,未來「任何風吹草動,都會導致北東地區大規模停電!」他說協和主要是提供北北基發展所需電力,從基隆、南港到汐止,總人口480萬人。這個區域今年尖峰負載將超過580萬瓩,到了2025年將超過600萬瓩,但供給面,協和舊機與核二機組陸續除役,屆時僅剩和平電廠130萬瓩,雖可以靠北西電網融通電力420萬瓩,但仍少50萬瓩。

 王耀庭說,內湖科學園在發展中,另還有東區門戶計畫等,加上捷運用電,亟需新建電源,亦即「協和不是萬能,沒有協和萬萬不能」。

 就新址緊鄰基隆港口,是否影響船舶進出?台電解釋,未來一年估計有28艘天然氣船進出,每月2艘左右,會安排清晨進出,不影響當地運量與安全。同時,台電規畫環評通過後,先使用浮動式接收站(FSRU)做為四接2032年完工前過渡用。

(中國時報/王玉樹、林良齊)
