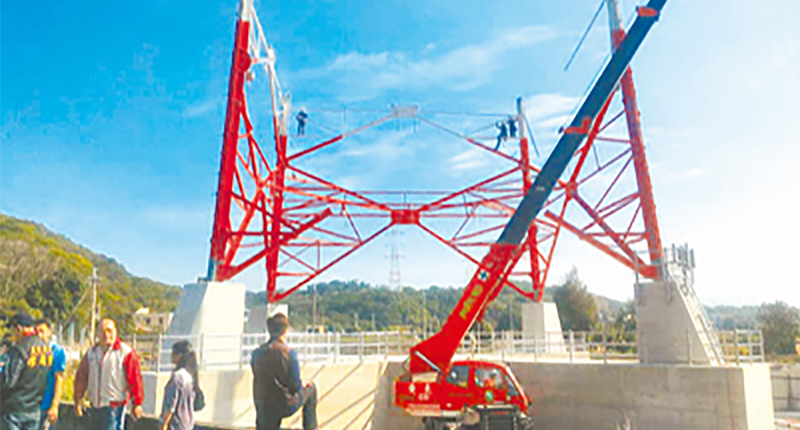

台電為配合「南電北送」計畫,在苗栗縣設置「通霄至義和345kV電源線路」,增建電塔架設超高壓電纜線,遭通霄反高壓電塔自救會要求地下化,會長蘇連泉表示,台電未經居民同意就在住宅區及農田附近設置電纜,危害鎮民居住權益,台電則回應,9號塔2018年12月22日已停工,其餘各塔皆正常施工趕辦。
通霄反高壓電塔自救會多次北上向中央抗議、蛋洗通霄電廠表達訴求,蘇連泉指出,因通霄火力發電廠緣故,鎮內高壓電塔已非常密集,此次設置超高壓電塔,台電以重金向地主租買土地就先行動工,跋扈傲慢。
蘇連泉表示,電纜地下化是未來趨勢,鎮民並非不讓台電架設電纜,而是要求應「一次到位」,他提到,據癌症基金會公布數據指出,人體在超高壓電纜線756公尺之內,小兒白血病致癌率高達7.4倍,台電不應急著送電,只想拿促協金塞居民的嘴,落實地下化才是根本方法。
蘇連泉指出,地下化電纜埋置約2層樓深,電纜類似光纖材質,外邊包覆絕緣體,電磁輻射危險性相對降低,而高壓電纜則採鋼索材質,又與人口稠密區相近,危險性極高,自救會為配合政府能源政策,要求地下化,但台電仍有諸多托推之詞。
台電中區施工處指出,通霄地區新增35座電塔,針對居民要求1至21號鐵塔全部地下化,已調整沿南勢溪河川公地設置的1至5號鐵塔,未來改為地下化,而5至11號鐵塔則轉往山區架設,無地下化條件,11號鐵塔之後均已設置於山區。
溝通組課長楊世名表示,有關自救會要求電塔編號#8A至#11進行替代路徑評估,經初步協商共識以電塔8A至9A至9D至11替代路徑施設,惟仍需請自救會取得新塔地地主、新線下業主及梅南里里民等同意書後,據以辦理後續事宜,未完成前先由原規畫路徑送電。
(巫靜婷/苗栗報導)
