福島一核處理水排放口海底挖掘基本完工

夏季電力需求增加 日規畫今年冬季啟動9座核電機組 全數在西日本



日本共同社報導,東京電力公司為把福島第一核電廠廢水排放入海,已在該廠近海1公里附近完成「排放口」的海底挖掘施工,雖然持續處理核災後遺症,但是日本仍重啟核能,今年6月起,日本天氣異常炎熱,冷氣愈開愈長,夏季電力需求持續增加,日本規畫今年冬季將啟動最多9座核電機組,這9座核電機組全位於西日本。

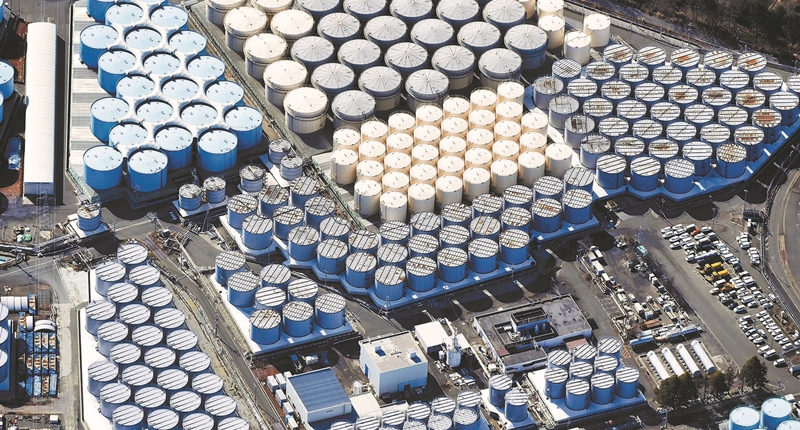

日本政府去年4月就宣布,2023年春季將逐批把福島第一核電廠儲存的含氚處理水排放到海洋,日本東京電力公司也提出建造海底隧道計畫,將在距離岸邊約1公里近海的水下12公尺處,排放核電廠稀釋過的核廢水。

據共同社報導,東電介紹,排放口為鋼筋混凝土製,長12公尺,寬9公尺,高約10公尺,在核電廠外已製作完成。正式施工後,將用船運至近海,並沉入海底挖掘處,周圍用混凝土固定。

東電從今年5月開始挖掘,到6月底已挖出約40平方公尺的缽狀空間,淘出約7300立方公尺的沙土,鋪上石頭以穩定表面的收尾工程即將完成。

日本政府和東電表示,將在2023年4月中旬完成相關設備。而建設海底隧道和放置排放口,將在獲得日本原子能管制委員會的批准和當地同意後開工,但是東電認為,海底挖掘是無需批準的「環境建設」,已率先實施。管制委員會預計最快本月內正式批准東電的排放計畫。

而據《日本經濟新聞》報導,日本首相岸田文雄日前召開記者會,表示今年冬季最多將啟動9座核電機組,以確保相當於日本國內耗電量約1成電力,另在火力發電供應方面增10座機組,並將推出減輕電費負擔新制度,透過政策來解決電力短缺問題。

日本電力公司申請重啟的核電廠共有25座機組,其中10座機組通過日本原子能管制委員會的安全審查,然由於歲修和安全原因,目前僅5座機組處於運行狀態。其中1座預定9月停機,屆時將剩4座機組。這些預定將運轉的核電機組全數位在西日本地區,不包括被認為有電力短缺的東日本地區,能否化解供電不足仍有隱憂。



(旺報/朱紹聖)
