2018-11-08・中時-綜合報導

2018-11-08・中時-綜合報導

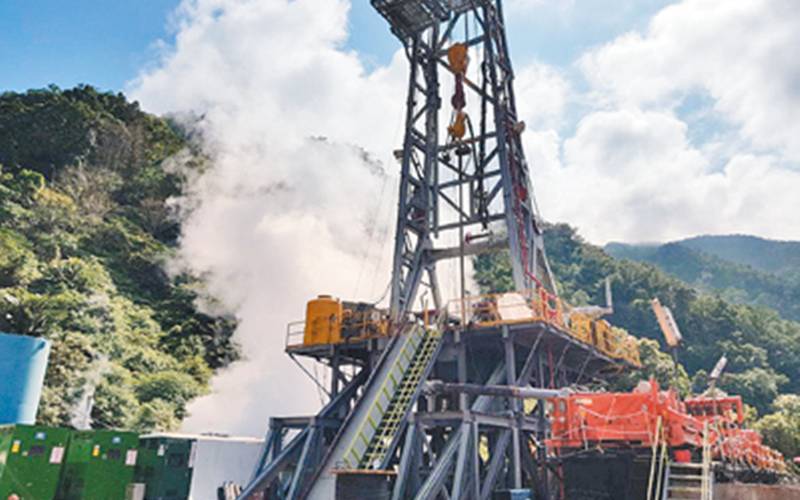

宜蘭仁澤地熱井 開鑽

優先供應大同全鄉用電

地熱開發往前一步!中油與台電合組的地熱國家隊,7日宣布首案「宜蘭仁澤3號地熱探勘井」正式開鑽,未來「仁澤土場地熱電廠」將分三期開發,總裝置容量8MW,預計2021年起可逐年發電,總年發電達1300萬度,將優先供給宜蘭大同鄉3650戶所用。

中油曾在1983年於同地鑽探過2口井,但以當時的發電技術未考慮同時設注水井回補地下水,導致管線結鈣,生產量逐年下降,12年後就廢廠不再發電,現2口井都讓售給羅東林管處提供給溫泉業者使用。

中油董事長戴謙指出,響應政府地熱政策加上技術進步,現建置3號井重新探勘,預計2021年6月前分三期完成6口地熱探勘井鑽探,要開發裝置容量8MW地熱電廠。第一期編列1.3億元經費,先鑽2口深1500公尺地熱探井,共有2MW發電量。二、三期各為3MW,明年開始,每隔一年完成一期。

台電再生能源處副處長李文彬表示,等明年6月中油第一期鑽探數據出來,會接手後續電廠營運可行性評估,預計2021至2023年分三期併聯發電,可透過配線系統優先供應大同鄉全鄉用電。

宜蘭只是地熱國家隊初試啼聲之地,因政府規畫2025年地熱發電要達200MW裝置容量目標,中油在宜蘭鑽探完成後,將於2021年移師全台最大地熱潛能區的大屯山繼續地熱鑽探工作,預計分四期鑽數10口井,每期50MW。

(中國時報/王玉樹)
